一场突如其来的新冠肺炎疫情给企业发展带来了严重的影响。宝光智能营销职员战胜疫情带来的诸多不利影响,及时向用户通报公司“勠力同心战疫情,全力以赴保运行”的央企任务和担当,迎难而上,逆势前行,经由与客户的多次商务沟通和技能互换后,公司凭借优质的产品和严密做事成功中标国网山东局首个百万伏预装式示范变电站项目。

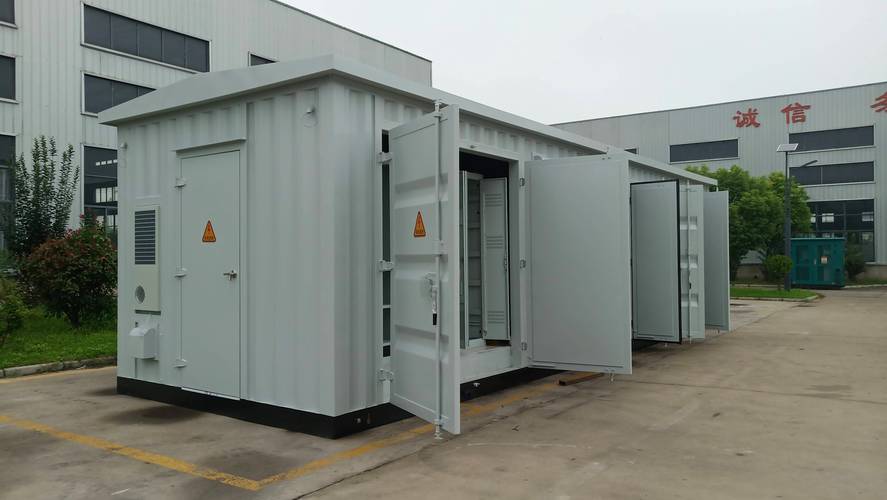

国网济宁金塔110kV变电站项目整站采取预装式变电站,电压等级从12kV至126kV,项目设备包括多台高压GIS开关、变压器、电容器组等紧张设备,还涉及土建、暖通、消防等培植工程,全体项目履行难度很大,须要多个设备厂家全力以赴合营完成。虽然新冠疫情影响了现场有效沟通对接,但却阻挡不了宝光智能人完成任务和寻衅的信心决心。

为了高质量完成国网济宁金塔110kV变电站示范项目,宝光智能精心谋划,全力合营,公司组织召开了多次项目推进会,并成立督导组,对项目采购、设计、生产、检讨、现场做事等多个方面实施全方位监督,确保项目按操持推进。

卖力技能设计的张坤同道查阅了大量的设计规范和技能哀求,经由与用户、设计院反复细致沟通确认,不放过任何可能存在的漏洞,逐一排查各个环节可能存在的问题。虽然大家思考全面、精心推进项目履行,可困难依旧纷至沓来。由于预制舱按照双层构造设计,内部空间紧凑,导致技能难度空前加大,须要同时供应的预制舱有GIS舱、12kV开关柜舱、电容器舱、变压器舱、二次设备舱等10个舱,为确保各项事情按操持推进,在疫情期间,公司设计职员反复与设计院召开***设计联结会逐一确认项目履行进度,确保项目按操持推进。
在项目设计、设备制造期间,客户根据项目需求多次对培植方案进行变动。面对客户对方案的优化和改进需求,宝光智能全员相应,逐一落实到位;当产品即将开机生产时,济宁供电局、设计院又提出项目变更哀求,公司所有项目参与职员快速联动、积极响运用户变动哀求,全面知足用户需求。在设备制造期间,宝光智能安排专人进行跟踪落实,采购、生产、考验各工序紧密协作,全力以赴担保设备加工进度。9月中旬,所有设备按项目操持进度准期交付,20余辆满载着产品的货车顺利发运,望着长长车队驶离厂区,全体宝光智能人凝望的双眸写着深深的祝福。
在设备运抵项目现场后,为担保现场安装调试进度,公司质检部门安排专人进行对接,通过电话、***沟通等办法,对安装现场涌现的问题第一韶光予以办理,确保问题不过夜。因现场安装情形繁芜,工程量巨大,公司安排做事技能过硬的战强同道带队,贰心系公司,情系客户,不负众望,带领4名运维做事职员,在现场不知熬过多少个通宵,流下多少汗水,齐心专心只为用户供应更高效、更优质、更知心的保姆式的现场安装调试做事。经由为期3个月的奋战,国网济宁金塔110kV预制舱变电站12月2日顺利送电。
喜讯传来,宝光智能高下激动、欢呼一片,项目顺利送电的背后是多少心血与汗水的凝聚,是全体干部职工聪慧的结晶、是存心灌溉盛开的幸福之花。交付客户的是高品质的产品,点亮的是大家的希望、连续前行的实力和信心。
首个预装式变电站项目的顺利交付,标志着宝光智能预装式变电站业务进入本色性运作阶段,必将推动宝光智能预装式变电站项目快速发展和取得新的古迹。
